Lo esencial de una red de saneamiento que funcione de verdad
- Debe evacuar aguas residuales y pluviales sin pérdidas de estanqueidad ni retornos.
- La ventilación es tan importante como las tuberías: evita sifonamientos y malos olores.
- Los colectores horizontales se dimensionan con pendientes concretas y no “a ojo”.
- Los sifones, arquetas y registros tienen que quedar accesibles para limpiar y revisar.
- El mantenimiento periódico cambia más el resultado final de lo que mucha gente cree.
Qué debe resolver una red de saneamiento en un edificio
Yo suelo empezar por una idea simple: el saneamiento no existe para “tragar agua”, sino para gestionar un flujo de residuos y pluviales con seguridad, higiene y continuidad. Eso implica recoger el agua desde los aparatos sanitarios, conducirla hasta la bajante o el colector, evitar que los gases vuelvan al interior y dejar puntos de acceso para limpiar la instalación cuando toque.
En un edificio, los elementos básicos suelen ser estos: ramales de desagüe, sifones o cierres hidráulicos, bajantes, colectores horizontales, arquetas, pozos de registro, acometida a la red general y, si hace falta, bombeo o elevación. Cuando proyecto o analizo una red, me fijo en si cada pieza cumple una función clara o si se ha añadido solo para “resolver” una prisa de obra.
| Elemento | Función real | Problema típico si está mal resuelto |
|---|---|---|
| Ramales de desagüe | Recogen el agua de cada aparato sanitario y la llevan a la bajante o al colector. | Atascos tempranos, ruidos y pérdida de pendiente útil. |
| Sifón o cierre hidráulico | Retiene agua para bloquear el paso de gases del alcantarillado. | Olores persistentes si se vacía, se sifona o queda inaccesible. |
| Bajante | Conduce las aguas en vertical hasta el nivel de evacuación. | Sobrepresiones, subpresiones y ruido si la ventilación es deficiente. |
| Colector horizontal | Transporta el caudal hacia la acometida o el punto de vertido. | Retenciones si la pendiente es escasa o excesiva. |
| Arqueta o pozo de registro | Permite inspección, cambio de dirección y limpieza. | Mantenimiento difícil si queda enterrado o sin tapa practicable. |

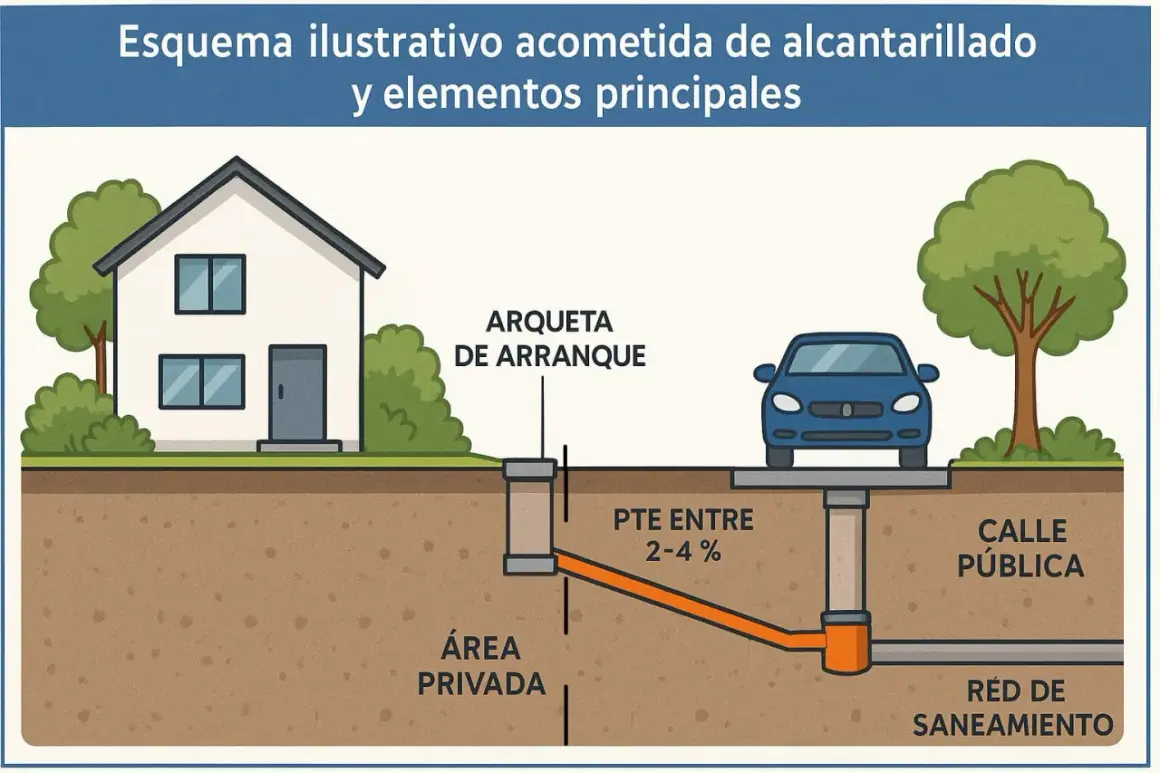

| Acometida | Une la red del edificio con la red general o el sistema de depuración. | Retornos y fugas si no se protege frente a sobrepresiones o atasco exterior. |
La clave está en que nada funcione de forma aislada: un sifón perfecto sirve de poco si la ventilación falla, y una bajante bien calculada pierde valor si luego el colector queda mal trazado. Con esa base clara, ya se entiende por qué la geometría interior importa tanto.
Cómo se ordena una red interior sin errores
En el interior de un edificio, el trazado debería ser lo más directo posible. Yo prefiero recorridos cortos desde el aparato hasta la bajante, pocos cambios de dirección bruscos y registros accesibles en los puntos donde de verdad harán falta. En saneamiento, cada codo innecesario es una pequeña invitación a la obstrucción.
El sistema suele organizarse en tres capas: red de pequeña evacuación, bajantes y colectores. La primera recoge lavabos, duchas, fregaderos o inodoros; la segunda baja el caudal por el edificio; la tercera lo lleva hasta la salida. Cuando el proyecto está bien pensado, los aparatos húmedos quedan agrupados y la instalación se simplifica. Eso reduce longitud de tubería, pérdidas de carga y puntos conflictivos.
La ventilación merece un apartado propio porque no es un accesorio menor. La ventilación primaria prolonga la bajante por encima de la cubierta para liberar aire y evitar sobrepresiones y subpresiones. La ventilación secundaria acompaña a la bajante para estabilizar la red. Y la ventilación terciaria protege los cierres hidráulicos contra el sifonamiento y el autosifonamiento, que son esos casos en los que el agua del sifón se vacía o se arrastra por depresión.
Yo soy bastante estricto con un punto: los sifones y botes sifónicos no deberían quedar ocultos “porque queda más limpio”. Si no se pueden revisar desde el propio local, la limpieza y la reparación se vuelven más caras y más lentas. El aspecto visual importa, sí, pero en saneamiento la accesibilidad manda. Cuando esa red interior está bien ordenada, la siguiente pregunta es cómo cumplir el marco técnico sin sobredimensionar ni dejar huecos.
Qué pide el CTE y qué números conviene tener a mano
En España, el marco de referencia es el CTE DB HS 5, que regula la evacuación de aguas. No es un catálogo de “recetas universales”, sino un conjunto de criterios para dimensionar según uso, caudal y configuración real del edificio. A mí me parece útil leerlo de forma práctica: no para memorizar tablas, sino para entender qué variables de la obra están condicionando la solución.Hay varios valores que conviene tener presentes porque aparecen una y otra vez en proyectos y reformas. Uno de los más importantes es el de los UD, las unidades de desagüe: una forma de ponderar el caudal que aporta cada aparato sanitario. Otro es la pendiente de los colectores horizontales, que el CTE calcula con pendientes de 1 %, 2 % o 4 % según el caso. Y, en cambios de trazado, la desviación de una bajante con ángulo superior a 45° se dimensiona como colector horizontal con pendiente del 4%.
| Referencia técnica | Dato útil | Qué significa en obra |
|---|---|---|
| Colectores horizontales | Pendientes de 1 %, 2 % y 4 % según dimensionado | No se diseña “a ojo”; la pendiente condiciona diámetro y capacidad. |
| Desviación de bajante | Si supera 45°, el tramo se trata como colector horizontal con 4 % | Un cambio de dirección mal resuelto crea ruido, retención y mantenimiento difícil. |
| Ventilación secundaria | Su diámetro debe ser, como mínimo, la mitad del de la bajante | Sirve para estabilizar presiones y proteger los cierres hidráulicos. |
| Bajantes pluviales | 65 m² → 50 mm; 113 m² → 63 mm; 177 m² → 75 mm; 318 m² → 90 mm; 580 m² → 110 mm | La superficie servida manda más de lo que parece, sobre todo en cubiertas grandes. |
| Canalones | El cálculo toma como referencia 100 mm/h y corrige con el factor f = i / 100 | La lluvia de diseño cambia según la intensidad pluviométrica local. |
| Mantenimiento | 6 meses, 1 año y 10 años según el elemento | Si no se programa, la instalación envejece mucho peor. |
También hay un detalle que veo olvidado con frecuencia: la evacuación de pluviales no debería improvisarse. Si la cubierta no se puede drenar con puntos de recogida suficientes, hay que prever rebosaderos o soluciones equivalentes. Eso evita que un pequeño fallo acabe en una carga excesiva sobre la cubierta. Y como el material condiciona mucho el ruido, la durabilidad y la facilidad de reparación, merece una comparación aparte.
Materiales y soluciones que sí cambian el comportamiento del sistema
No me gusta reducir la elección a “lo más barato” o “lo que usa todo el mundo”. En saneamiento, el material correcto depende de dónde va la tubería, qué caudal soporta, cuánto ruido se quiere contener, si la línea va enterrada o vista y qué nivel de mantenimiento se acepta a futuro. La decisión buena es la que encaja con el edificio, no la que queda bien en un presupuesto corto.
| Material | Dónde suele funcionar mejor | Ventajas | Limitaciones |
|---|---|---|---|
| PVC-U | Redes interiores y tramos donde se busca ligereza y montaje rápido | Ligero, económico, fácil de cortar y montar, muy extendido | Menor masa acústica que la fundición y más dependencia de una buena ejecución |
| Fundición | Bajantes y zonas donde el ruido y la resistencia mecánica importan mucho | Buen comportamiento acústico, robustez y buena respuesta en usos exigentes | Más peso, mayor coste y montaje más pesado |
| Gres | Colectores enterrados y conducciones con alta resistencia química | Muy durable y estable frente a muchos agentes agresivos | Más rígido y más delicado de instalar que un plástico ligero |
| Hormigón | Colectores enterrados de mayor diámetro o tramos exteriores | Solución sólida para determinadas infraestructuras | Menos cómodo en interior y con una ejecución más exigente |
Si tuviera que resumirlo en una frase, diría que el PVC-U gana en sencillez, la fundición gana en confort y el gres o el hormigón ganan cuando la instalación está más cerca de una infraestructura que de una red doméstica. Ninguno es “mejor” en abstracto. La pregunta correcta es qué problema intenta resolver cada tramo. Pero incluso un buen material falla si el uso y el mantenimiento se hacen mal.
Los fallos que más caro salen y cómo prevenirlos
Los problemas de saneamiento casi nunca aparecen de golpe. Antes suelen avisar con pequeños síntomas: olores puntuales, vaciados lentos, gorgoteos, manchas de humedad o sumideros que tardan demasiado en desaguar. Yo suelo pensar que esos signos son la red pidiendo atención, no un simple fastidio doméstico.
Entre los errores más habituales están estos:
- Sifones inaccesibles, que impiden limpiar o sustituir una pieza sencilla sin romper acabados.
- Ventilación insuficiente, que favorece sifonamientos y vaciado de cierres hidráulicos.
- Demasiados codos o cambios de nivel, que frenan el flujo y acumulan sólidos.
- Arquetas sin registro real, enterradas o tapadas por elementos fijos.
- Vertidos grasos sin control en cocinas colectivas, algo que termina pasando factura en colectores y arquetas.
- Uso de productos agresivos para desatascar, que pueden dañar conducciones, juntas y acabados.
El mantenimiento preventivo también tiene sus tiempos, y conviene respetarlos. El CTE recomienda limpiar los sumideros de locales húmedos y cubiertas transitables, así como los botes sifónicos, cada 6 meses. Los sumideros y calderetas de cubiertas no transitables se limpian, al menos, una vez al año. Los colectores suspendidos, las arquetas sumidero, los pozos de registro y las bombas de elevación también se revisan con periodicidad anual. Y las arquetas de pie de bajante, de paso y sifónicas se limpian cada 10 años o antes si ya aparecen olores.
Yo insisto mucho en un detalle sencillo: mantener agua en sumideros, botes sifónicos y sifones individuales. Parece obvio, pero no siempre se hace, y esa lámina de agua es la barrera que frena los malos olores. Cuando el sistema está bien mantenido, la red trabaja casi sin ruido y sin sorpresas; cuando no, el problema aparece justo cuando el edificio ya está terminado. En obra nueva o rehabilitación, lo decisivo es convertir esas reglas en decisiones concretas de trazado.
Lo que yo revisaría antes de tapar rozas y cerrar techos
Si estoy delante de una reforma o una obra nueva, reviso cinco cosas antes de dar la instalación por buena: accesibilidad, pendiente, ventilación, separación de recorridos y prueba real de funcionamiento. No basta con que “entre todo”; tiene que poder mantenerse durante años sin desmontar media casa cada vez que algo se atasca.
- Que cada sifón, arqueta y registro se pueda abrir sin romper acabados innecesariamente.
- Que las bajantes y colectores tengan el recorrido más directo posible y con pendientes coherentes.
- Que la ventilación esté resuelta desde el proyecto, no improvisada al final.
- Que las pluviales no estén obligadas a cargar con problemas de las residuales, ni al revés.
- Que existan pruebas de estanqueidad y comprobación de caudales antes de cerrar falsos techos o suelos.
En rehabilitación, además, yo miraría si compensa reparar o rehacer. A veces una red vieja puede seguir funcionando con mejoras puntuales; otras veces, el coste oculto de parches, roturas y futuros atascos acaba siendo mayor que una intervención completa. Si todo eso queda resuelto desde el proyecto, el saneamiento envejece mejor, requiere menos intervenciones y se comporta mucho mejor en uso real.
