Una obra mayor no es solo una reforma “grande”: es una intervención que cambia la estructura, el volumen, el uso o las condiciones esenciales de un inmueble, y por eso exige revisar permisos, proyecto técnico y presupuesto con más cuidado. Aquí te explico qué la diferencia de una obra menor, qué ejemplos encajan de verdad, qué documentos suelen pedir los ayuntamientos y en qué puntos se disparan los costes si no se planifica bien. También dejo criterios prácticos para valorar un caso real sin caer en atajos que luego salen caros.
Así se reconoce una obra mayor
- Si tocas estructura, volumen, uso, fachada protegida o elementos comunes, casi siempre estás ante una obra mayor.
- Los ejemplos más claros son obra nueva, ampliaciones, reformas estructurales, rehabilitaciones integrales, demoliciones y cambios de uso.

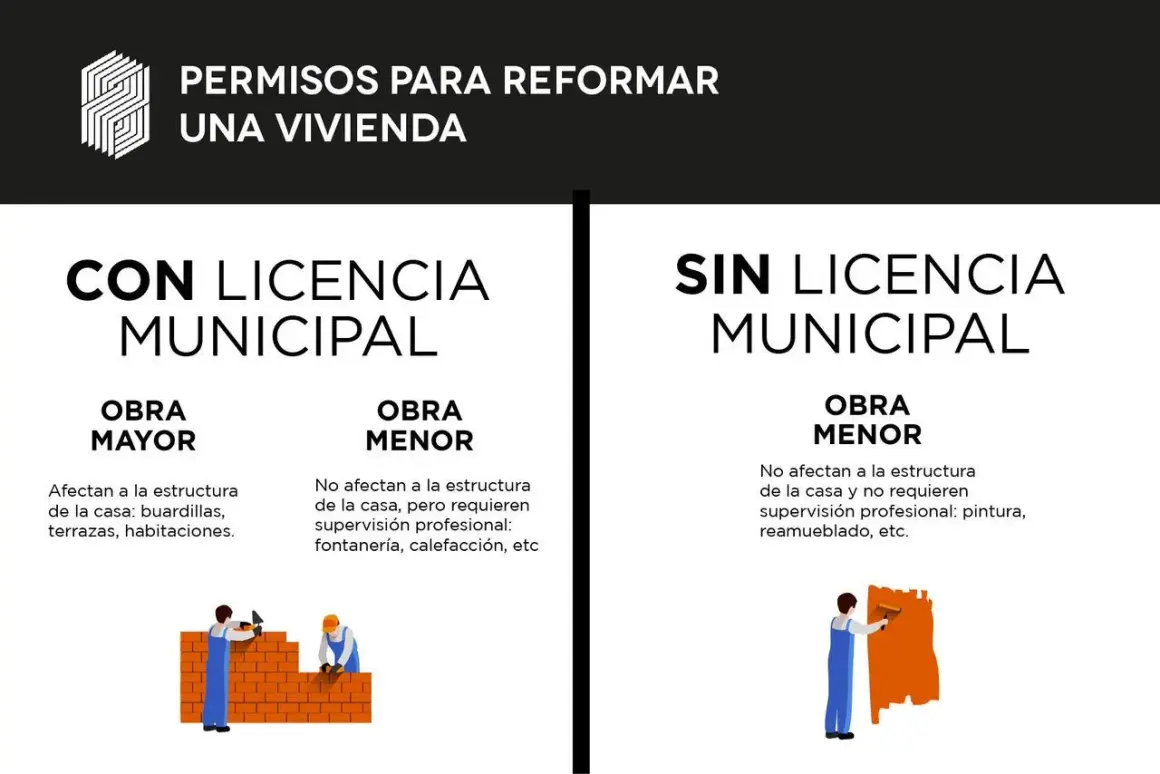

- El Ayuntamiento puede pedir licencia o declaración responsable, pero no siempre basta con un simple comunicado.
- El coste real no es solo la obra: suelen entrar ICIO, tasas, proyecto técnico, dirección facultativa y posibles estudios adicionales.
- Antes de arrancar, conviene comprobar si el edificio está protegido, si afecta a la comunidad y si el presupuesto incluye imprevistos.
Cómo distinguir una obra mayor de una reforma corriente
Yo la separo con tres preguntas muy simples: ¿cambia la estructura?, ¿cambia la superficie o la volumetría?, ¿cambia el uso o el aspecto exterior? Si la respuesta es sí en una de ellas, ya no estoy pensando en una intervención ligera. En la práctica, eso significa que la obra suele necesitar proyecto técnico y una tramitación municipal más exigente.
La clave no es el tamaño visual del trabajo, sino su impacto real sobre el edificio. Pintar, cambiar pavimentos, renovar sanitarios o sustituir carpinterías interiores suele quedarse en el terreno de la reforma común. En cambio, abrir huecos en muros de carga, mover tabiques de forma global, alterar fachada, ampliar metros o cambiar el destino del inmueble apunta a obra mayor. En España, además, hay que sumar otro matiz importante: el criterio municipal pesa mucho, porque no todos los ayuntamientos encajan exactamente las mismas actuaciones de la misma forma.
| Señal | Qué suele implicar | Ejemplo real |
|---|---|---|
| Afecta a estructura | Requiere revisión técnica y control más estricto | Reforzar forjados, cimentación o pilares |
| Modifica volumen o superficie | Suele considerarse ampliación u obra nueva parcial | Cerrar una terraza para ganar superficie habitable |
| Cambia el uso | Obra con mayor carga urbanística y documental | Pasar de local a vivienda |
| Toca fachada o envolvente | Puede exigir permiso específico y, a veces, patrimonio | Rehacer fachada o cambiar huecos exteriores |
| Interviene en elementos comunes | Necesita coordinación con la comunidad y el técnico | Instalar ascensor o actuar sobre cubierta comunitaria |
Con este criterio en mente, los ejemplos prácticos ayudan mucho más que cualquier etiqueta legal, y justo ahí es donde conviene bajar al detalle.

Ejemplos de obra mayor en una vivienda
En una vivienda, la obra mayor aparece sobre todo cuando la reforma deja de ser cosmética y pasa a reorganizar el edificio por dentro o por fuera. Ahí es donde el proyecto deja de ser “cambiar acabados” y empieza a exigir cálculo, coordinación técnica y permisos más completos.
| Ejemplo | Por qué entra en obra mayor | Qué hay que vigilar |
|---|---|---|
| Construcción de una vivienda nueva | Es obra nueva y requiere proyecto completo | Licencia urbanística, ajuste al planeamiento y dirección facultativa |
| Ampliación de una vivienda | Aumenta la superficie habitable o el volumen | Retranqueos, ocupación máxima y edificabilidad |
| Redistribución total con demolición de tabiques | Si afecta a la estructura o altera de forma sustancial la distribución | Comprobar qué tabiques son portantes y cómo se resuelven instalaciones |
| Refuerzo de forjados o cimentación | Es una intervención estructural directa | Estudio técnico previo y control de ejecución |
| Cambio de uso de local a vivienda | El inmueble cambia su destino urbanístico y funcional | Habitabilidad, ventilación, accesos y cumplimiento normativo |
| Rehabilitación energética integral | Actúa sobre envolvente, instalaciones y, a veces, estructura | Compatibilidad entre aislamiento, fachada, cubiertas y ventilación |
Hay un matiz que conviene no perder de vista: cerrar una terraza, por ejemplo, no siempre es igual. Si solo se sustituyen cerramientos interiores sin alterar la configuración exterior, puede no ser lo mismo que aumentar volumen y tocar la fachada. Yo siempre reviso ese punto antes de darlo por hecho.
Lo que normalmente no entra aquí es una reforma de acabados: pintar, alicatar, cambiar suelo, renovar baños o sustituir muebles de cocina sin tocar estructura ni envolvente. Esa frontera parece obvia, pero en obra real se confunde mucho cuando el alcance se amplía sobre la marcha. Cuando salimos del ámbito doméstico y entramos en edificios, locales o comunidades, la complejidad sube un escalón.
Casos habituales en edificios, locales y comunidades
En edificios plurifamiliares, locales comerciales y comunidades de propietarios, las obras mayores suelen concentrarse en actuaciones que afectan al conjunto, no solo a una unidad. Aquí el proyecto técnico importa, pero también la convivencia, los acuerdos internos y la coordinación con otros condicionantes, como patrimonio o seguridad contra incendios.
Estos son los casos que yo veo con más frecuencia en obra mayor:
- Fachadas y cubiertas: rehabilitación, reparación de desprendimientos, mejora de aislamiento o impermeabilización. Son intervenciones muy sensibles porque afectan a la envolvente del edificio, al consumo energético y, a menudo, a la imagen urbana.
- Instalación de ascensor y accesibilidad: la incorporación de un elevador, una rampa o una adaptación para salvar barreras arquitectónicas suele exigir obra de cierta entidad. Además de la parte técnica, suele haber impacto en espacios comunes y en evacuación.
- Consolidación estructural: refuerzo de pilares, forjados, muros o cimentación. Son obras que no admiten improvisación porque la prioridad es recuperar capacidad resistente y estabilidad.
- Cambio de uso o acondicionamiento de local: transformar un local en vivienda, oficina o espacio con un uso distinto suele implicar distribución nueva, ventilación, instalaciones, seguridad y, en ocasiones, licencia de actividad aparte.
- Demolición parcial: tirar una parte del edificio para rehacerla después, o eliminar un cuerpo añadido, ya entra en una lógica de proyecto más compleja que una simple retirada de acabados.
- Edificios protegidos o en entorno histórico: aquí el listón sube, porque ya no solo importa lo que quieres hacer, sino lo que te permiten hacer sin alterar valores patrimoniales.
En comunidades, además, hay una parte poco visible pero decisiva: la gestión del coste compartido. Una obra bien pensada no solo mejora seguridad o eficiencia; también reduce conflictos posteriores entre vecinos, derramas mal calculadas y cambios de alcance que dejan a medio mundo descolocado. Por eso, cuando una intervención afecta a varios propietarios, yo siempre la trato como un proyecto técnico y también como un proyecto de coordinación.
Y precisamente por esa mezcla de técnica y trámite, el siguiente paso no es solo diseñar la obra, sino entender qué permiso y qué papeles te van a pedir.
Qué permisos y documentos suelen pedir
Según el Ayuntamiento de Zaragoza, algunas obras mayores se tramitan como licencia urbanística y otras como declaración responsable; el nivel de protección del edificio, la afección a estructura o la ubicación en un entorno histórico pueden endurecer el procedimiento. Esa diferencia importa, porque cambia el ritmo del inicio de obra y el nivel de control administrativo posterior.En la práctica, los documentos más habituales son estos:
| Documento | Para qué sirve | Cuándo suele ser imprescindible |
|---|---|---|
| Proyecto técnico | Define qué se va a hacer, cómo y con qué criterios | Siempre que haya obra mayor con intervención relevante |
| Planos de estado actual y reformado | Permiten comparar lo existente con lo proyectado | Muy útiles en reformas, ampliaciones y cambios de uso |
| Memoria y mediciones | Justifican soluciones, materiales y alcance | Cuando el ayuntamiento pide detalle técnico suficiente |
| Estudio de seguridad y salud | Organiza la prevención en obra | En intervenciones con cierta complejidad o riesgo |
| Gestión de residuos y fianza | Controla la retirada de escombros y restos de demolición | Muy frecuente en reformas con derribos o demoliciones parciales |
| Autorización de la comunidad | Legitima actuaciones sobre elementos comunes | Si se toca fachada, cubierta, estructura o instalaciones comunes |
| Informe de patrimonio o bomberos | Valida la compatibilidad con protección o seguridad | En edificios catalogados, centros históricos o casos con afección especial |
| Licencia de actividad o apertura | Habilita el nuevo uso del local o espacio | Cuando la obra mayor también cambia el uso o el funcionamiento del inmueble |
En estas obras no conviene confundir rapidez con ausencia de control. La declaración responsable puede acelerar el arranque, pero no elimina la obligación de cumplir la normativa ni la posibilidad de inspección posterior. Y si hay afección estructural, protección patrimonial o cambio de uso, la exigencia documental aumenta con bastante rapidez.
Una vez aclarado el permiso, la siguiente sorpresa suele ser económica: la obra no cuesta solo lo que marca el presupuesto de ejecución.
Costes y plazos que conviene reservar
Cuando calculo una obra mayor, nunca miro solo el presupuesto de la contrata. El coste real se reparte entre obra, impuestos, técnicos, estudios previos, tasas y, casi siempre, una partida para imprevistos. Si no lo haces así, el proyecto parece más barato de lo que realmente es y luego aparecen los ajustes incómodos.
| Concepto | Qué cubre | Referencia orientativa |
|---|---|---|
| ICIO | Impuesto municipal sobre construcciones, instalaciones y obras | Suele moverse entre el 2% y el 4% del coste, con tope legal del 4% |
| Tasas municipales | Tramitación y revisión del expediente | Muy variables; pueden ir de unos cientos a varios miles de euros |
| Honorarios técnicos | Proyecto, dirección de obra y, si aplica, coordinación de seguridad | En reformas complejas, a menudo se calculan como porcentaje del PEM |
| Imprevistos | Desvíos, demoliciones ocultas, refuerzos o ajustes de instalación | Yo reservaría al menos un 10% y, en obras complejas, un 15% |
| IVA | Impuesto sobre la ejecución de obra o servicios | Puede ser del 10% o del 21% según el tipo de actuación |
La Agencia Tributaria recuerda que algunas obras de renovación o reparación en viviendas pueden tributar al 10% si el destinatario es una persona física, la vivienda tiene al menos dos años y los materiales no superan el 40% de la base imponible; si no se cumplen esas condiciones, entra el 21%. Ese detalle puede cambiar bastante el presupuesto final cuando la reforma es importante.
En plazos, yo suelo separar dos calendarios: el de tramitación y el de ejecución. El primero puede resolverse en pocas semanas si la documentación está muy bien armada, pero también alargarse varios meses si hay informes sectoriales, patrimonio o ajustes urbanísticos. El segundo depende de la obra, aunque una reforma estructural o una rehabilitación integral rara vez se resuelve rápido porque exige fases muy ordenadas: demolición, refuerzo, instalaciones, cerramientos y acabados.
Con el presupuesto y el tiempo más claros, aparece el problema que más retrasos y sobrecostes genera: los errores de planteamiento.
Los errores que más complican una obra mayor
La mayoría de los problemas no nacen en la ejecución, sino antes, cuando se define mal el alcance. Yo veo cinco errores que se repiten una y otra vez, y casi todos se pueden evitar con una revisión técnica seria.
- Confundir obra mayor con obra menor: es el fallo clásico. Si hay estructura, fachada, volumen o cambio de uso, no conviene tratarlo como una reforma ligera.
- Empezar sin permiso completo: comprar materiales, abrir rozas o demoler antes de tiempo parece una forma de ganar velocidad, pero suele acabar en paralización o en modificaciones forzadas.
- No consultar a la comunidad o al ayuntamiento: cuando intervienen elementos comunes o un entorno protegido, la consulta previa ahorra disgustos muy serios.
- Presupuestar sin margen: una obra mayor sin reserva para imprevistos casi nunca cierra bien. Las sorpresas están en los forjados, en las instalaciones antiguas y en las humedades ocultas.
- Separar mal estructura, instalaciones y eficiencia: si abres paredes, merece la pena coordinar aislamiento, ventilación, electricidad, fontanería y climatización a la vez. Hacerlo por partes suele salir más caro.
En clave sostenible, este último punto me parece especialmente importante. Si vas a intervenir de forma profunda, tiene sentido aprovechar para mejorar la envolvente térmica, reducir puentes térmicos y modernizar instalaciones. No siempre compensa ir a la solución más ambiciosa, pero sí casi siempre pensar el conjunto antes de cerrar un plano. Esa visión evita tener que volver a abrir lo que ya estaba terminado.
Y con eso llego al criterio que yo aplicaría antes de mover un solo ladrillo.
La comprobación final que yo haría antes de arrancar
Antes de firmar el primer albarán, yo revisaría tres cosas: qué toca exactamente, quién lo firma y qué permiso lo respalda. Si la respuesta incluye estructura, volumen, uso, fachada o elementos comunes, trataría el caso como obra mayor desde el minuto uno. Esa decisión no encarece por sí sola el proyecto; lo que encarece es descubrir tarde que la obra estaba mal clasificada.
- Confirmaría con un técnico si hay afección estructural o solo redistribución interior.
- Validaría en el Ayuntamiento si el camino correcto es licencia, declaración responsable o trámite adicional.
- Bloquearía el alcance antes de comprar materiales para evitar cambios caros a mitad de obra.
- Dejaría una partida realista para imprevistos, residuos y posibles ajustes técnicos.
- Si el edificio es antiguo, protegido o energéticamente débil, intentaría resolverlo todo en una sola intervención bien pensada.
Cuando una obra está bien planteada desde el inicio, el presupuesto deja de ser una apuesta y pasa a ser una herramienta útil. Esa diferencia, en construcción, suele valer más que cualquier descuento aparente.
