El Código Técnico de la Edificación marca el nivel mínimo de calidad que debe cumplir un edificio en España, desde la seguridad estructural hasta el ahorro de energía. Cuando se entiende bien, deja de verse como una carga documental y pasa a ser una guía muy concreta para tomar mejores decisiones de proyecto y de obra.
En este artículo explico qué regula, cómo se organiza, en qué intervenciones pesa más y qué errores suelen encarecer una obra o retrasar una licencia. Mi enfoque es práctico: lo que realmente conviene revisar antes de dibujar, presupuestar o reformar.
Lo esencial del CTE para no equivocarte en obra
- El CTE reúne las exigencias básicas de seguridad, salubridad, accesibilidad, ruido y energía que deben cumplir los edificios.
- Su aplicación no es igual en obra nueva, reforma, ampliación o cambio de uso; el alcance real manda.
- Los puntos que más mueven presupuesto suelen ser energía, incendios, acústica, salubridad y accesibilidad.
- La justificación técnica debe entrar en el proyecto desde el principio, no al final de la obra.
- En rehabilitación, el estado existente y la viabilidad técnica pesan tanto como la norma escrita.
Qué es el CTE y qué regula de verdad
Cuando trabajo con un proyecto, yo no veo el CTE como un manual abstracto, sino como el marco que ordena lo que un edificio puede y no puede ser. Su función es conectar la Ley de Ordenación de la Edificación con requisitos técnicos concretos para que el inmueble sea seguro, habitable y, cada vez más, eficiente.
La referencia legal vigente se mantiene en el BOE, mientras que la web oficial del CTE organiza los documentos básicos y sus versiones consolidadas. Esa combinación es importante porque evita trabajar con criterios desfasados, algo que sigue ocurriendo más de lo que debería en obras pequeñas y rehabilitaciones rápidas.
| Documento básico | Qué controla | Impacto típico en proyecto |
|---|---|---|
| DB-SE | Seguridad estructural | Cargas, cimentación, estabilidad y control de ejecución |
| DB-SI | Seguridad en caso de incendio | Evacuación, sectorización, reacción y resistencia al fuego |
| DB-SUA | Seguridad de utilización y accesibilidad | Escaleras, barandillas, pendientes, recorridos y accesos |
| DB-HS | Salubridad | Ventilación, humedad, agua, evacuación de residuos y radón |
| DB-HR | Protección frente al ruido | Aislamiento acústico entre recintos y frente al exterior |
| DB-HE | Ahorro de energía | Envolvente térmica, demanda energética y rendimiento global |
En la práctica, estos seis bloques no funcionan como compartimentos estancos. Un cambio en la envolvente puede afectar a energía y acústica; una nueva distribución puede alterar evacuación, accesibilidad y ventilación; una modificación de estructura puede obligar a revisar instalaciones y pasos de servicio. Por eso, antes de dibujar soluciones bonitas, conviene entender qué piezas del edificio se van a tocar de verdad, y eso enlaza con cómo se organiza el código.

Cómo se organiza el código y qué documentos debes revisar antes de diseñar

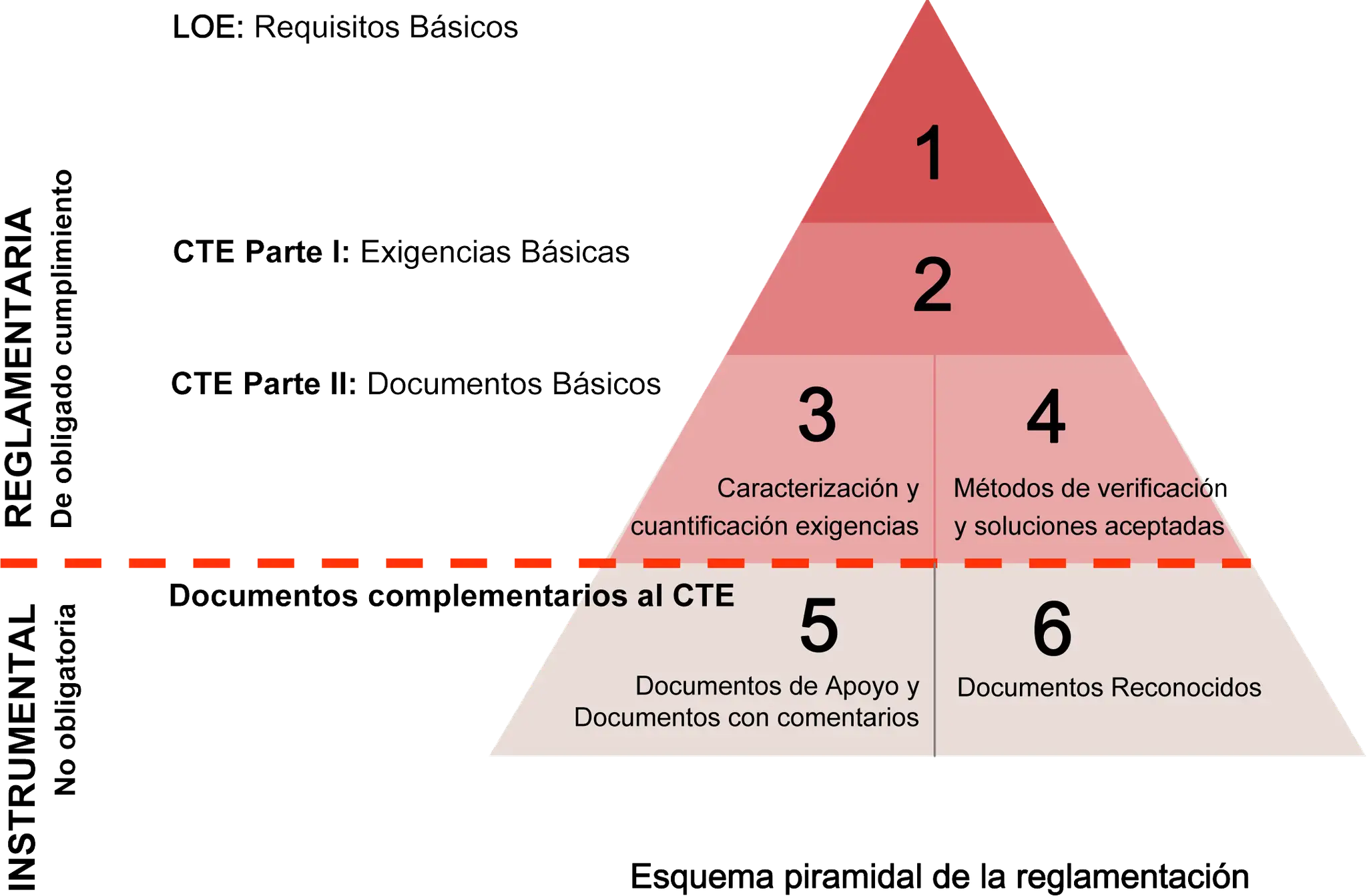

El CTE se divide, a grandes rasgos, en dos partes: una primera con disposiciones generales y una segunda con los documentos básicos que concretan las exigencias. Esa diferencia parece formal, pero en obra es decisiva: la Parte I te dice qué debe cumplirse y la Parte II te ayuda a justificar cómo lo cumples.
Yo suelo empezar por tres preguntas muy simples: cuál es el uso del edificio, qué alcance tiene la intervención y qué zonas quedan afectadas. Si esas tres respuestas no están claras, el resto del proyecto se llena de parches. Además, cuando el proyecto se aparta de una solución prescriptiva, hay que justificar la equivalencia técnica con método, cálculos y documentación suficiente, no con una frase optimista en memoria.Parte I y Parte II
La Parte I fija el marco general: ámbito de aplicación, exigencias básicas y criterios comunes. La Parte II despliega los documentos básicos que transforman esas exigencias en parámetros medibles. Esa es la razón por la que un mismo proyecto puede cumplir en papel y fallar en detalle: la norma no se agota en una lista de requisitos, sino en su traducción correcta a planos, mediciones y soluciones constructivas.
Lee también: Techo de yeso laminado - cómo elegirlo y cuánto cuesta
Cuándo usar soluciones alternativas
Las soluciones alternativas son útiles cuando la solución estándar no encaja por geometría, rehabilitación o condicionantes reales de la obra. Pero tienen una condición clara: hay que demostrar que el resultado es equivalente o mejor en la prestación exigida. En edificios existentes, esto puede marcar la diferencia entre una intervención viable y una que se atasca por rigidez normativa mal interpretada.
Con esa base ya se entiende mejor por qué el alcance de la obra cambia tanto el nivel de exigencia. No se trata solo de leer la norma, sino de saber en qué tipo de intervención estás realmente.
Obra nueva, reforma y cambio de uso no se resuelven igual
Este es uno de los puntos donde veo más confusión. Una obra nueva suele exigir un cumplimiento mucho más completo y homogéneo, mientras que una reforma o una rehabilitación trabajan con el edificio existente, sus límites físicos y sus posibilidades reales de adaptación. En cambio, un cambio de uso suele activar revisiones muy serias en accesibilidad, incendios, ventilación y energía, aunque la intervención parezca modesta desde fuera.
| Tipo de intervención | Qué suele exigir | Dónde aparecen más problemas |
|---|---|---|
| Obra nueva | Cumplimiento completo y coordinado de todos los DB aplicables | Compatibilidad entre estructura, energía, acústica y evacuación |
| Reforma parcial | Revisión de las partes afectadas y de sus conexiones con el resto | Encuentros con lo existente, instalaciones y detalles constructivos |
| Rehabilitación integral | Justificación amplia, pero condicionada por el edificio base | Alturas libres, espesores, accesibilidad y comportamiento energético |
| Cambio de uso | Reevaluación funcional completa del edificio o de la zona transformada | Evacuación, sectorización, ventilación, acústica y accesibilidad |
Cuando el encargo es una vivienda antigua que se quiere transformar en apartamentos, o un local que pasa a uso residencial, no basta con “adaptar” la distribución. Hay que comprobar recorridos, ventilación, humedades, aislamientos, resistencia al fuego y, en muchos casos, el encaje real de instalaciones y patinillos. Yo diría que aquí se gana o se pierde presupuesto antes de tocar una sola partida de obra. Y precisamente en esos puntos es donde el CTE más condiciona el diseño.
Las exigencias que más condicionan presupuesto y diseño
Si tuviera que señalar los bloques que más cambian un proyecto, empezaría por energía, incendios, acústica, salubridad y accesibilidad. Son los que más afectan al grosor de cerramientos, a la distribución interior, a la elección de materiales y a la coordinación con instalaciones. La estructura también pesa mucho, claro, pero suele verse desde antes; en cambio, estos otros requisitos aparecen tarde si el proyecto no se ha pensado bien.
| Área | Qué mira | Efecto habitual en obra | Qué conviene revisar pronto |
|---|---|---|---|
| DB-HE | Demanda energética, envolvente y sistemas | Más espesor en cerramientos, mejores carpinterías, ajustes de instalaciones | Orientación, puentes térmicos y compatibilidad con soluciones constructivas |
| DB-SI | Evacuación, propagación del fuego y sectores | Puertas, vestíbulos, recorridos y compartimentación | Uso, ocupación, recorridos y continuidad de la evacuación |
| DB-HR | Aislamiento frente a ruido aéreo y de impacto | Suelo flotante, trasdosados, encuentros más exigentes | Tipología de forjado, medianeras y puntos singulares |
| DB-HS | Ventilación, humedad, agua y, en ciertos casos, radón | Patinillos, conductos, impermeabilización y soluciones sanitarias | Geometría del edificio, sótanos y zonas húmedas |
| DB-SUA | Uso seguro y accesibilidad | Rampas, anchos, barandillas y recorridos sin barreras | Acceso desde la calle, desniveles y circulación interior |
| DB-SE | Estabilidad y resistencia estructural | Cálculo de elementos portantes y control de ejecución | Estado del soporte existente, cimentación y cargas añadidas |
En rehabilitación, HE y HR suelen ser los bloques más traicioneros porque no dependen solo de “poner más material”, sino de encajar espesores, puentes, encuentros y huecos sin matar la superficie útil. SI y SUA, por su parte, pueden obligar a mover distribuciones enteras. Cuando eso ocurre, el error típico no es técnico sino de secuencia: se diseña primero por estética y se intenta cumplir después. Y ahí empiezan los retrasos.
Los errores que más retrasan licencias y obra
Hay fallos que se repiten tanto que casi merecen una alerta de oficio. No suelen nacer de mala intención, sino de trabajar demasiado tarde sobre el cumplimiento normativo. El problema es que el CTE no perdona bien las soluciones improvisadas: una decisión mal tomada en anteproyecto se multiplica en planos, mediciones, presupuesto y obra.
- Revisar el CTE al final. Cuando la norma entra tarde, aparecen cambios en distribución, materiales o instalaciones que encarecen todo el conjunto.
- Copiar memorias sin adaptar el proyecto. Un texto genérico puede parecer correcto, pero si no coincide con la geometría real del edificio deja huecos peligrosos en la justificación.
- No coordinar arquitectura, estructura e instalaciones. Un detalle mal resuelto en una de esas áreas puede romper el cumplimiento de otra.
- Subestimar la rehabilitación. El edificio existente impone límites físicos y técnicos que no se eliminan con buena voluntad.
- Olvidar los puntos singulares. Encuentros, pasos de instalaciones, cambios de material y encuentros con carpinterías suelen concentrar los problemas reales.
- Confiar en que una solución “parecida” vale igual. En el CTE, parecerse no es lo mismo que justificar equivalencia.
Mi experiencia es que muchos sobrecostes no vienen de una partida grande, sino de veinte pequeñas correcciones que podrían haberse evitado con una revisión temprana. Por eso, antes de cerrar un proyecto, conviene hacer una comprobación más fría y menos estética. Esa es la parte que más ahorra tiempo y discusiones después.
Lo que yo revisaría antes de cerrar el proyecto
Antes de mandar un proyecto a licencia o a revisión interna, yo haría una última pasada muy concreta. No me fijaría solo en si “cumple”, sino en si cada cumplimiento está bien atado y es coherente con la obra que de verdad se va a ejecutar. Esa diferencia parece menor, pero en fase de obra separa un expediente fluido de otro lleno de aclaraciones.
- Uso y alcance exactos: comprobar si es obra nueva, reforma, ampliación o cambio de uso, y hasta dónde llega la intervención.
- Versión aplicable de cada DB: revisar que la documentación se apoye en la versión vigente y no en un criterio antiguo.
- Coherencia entre planos y memoria: lo que se describe debe coincidir con lo que se dibuja y con lo que se mide.
- Puntos singulares: prestar atención a escalones, encuentros de fachadas, pasos de instalaciones, medianeras y huecos.
- Interacción entre requisitos: una solución de energía no debe empeorar acústica, incendio o salubridad.
- Viabilidad de ejecución: valorar si la solución puede construirse bien con el presupuesto, los plazos y el estado real de la obra.
Si tuviera que dejar una idea práctica, sería esta: el CTE no debería usarse como filtro de última hora, sino como herramienta de diseño desde el primer esquema. Cuando se integra bien, el edificio sale más coherente, la obra sufre menos cambios y el resultado final envejece mejor.
