• Construcción
  • Cuánto cuesta terminar una casa a medio construir

Cuánto cuesta terminar una casa a medio construir

Óscar Gamboa

Óscar Gamboa

|

22 de junio de 2026

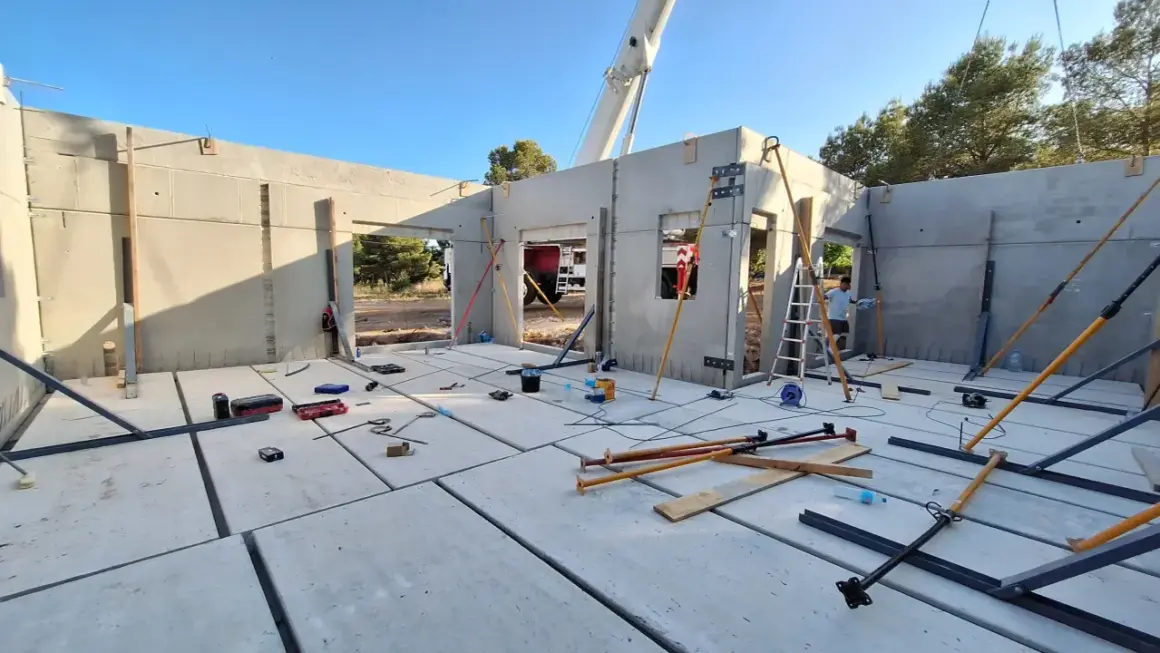

Construcción de casa con paneles prefabricados. Se ve el suelo de hormigón, paredes levantadas y herramientas. ¿Cuánto cuesta terminar una casa en obra?

Terminar una casa a medio construir no consiste solo en poner suelos y pintar. Antes de hablar de acabados hay que saber en qué punto está la obra, qué instalaciones faltan, si la estructura está sana y si el proyecto sigue siendo válido, porque ahí se decide la mayor parte del presupuesto. En España, en 2026, la cifra puede moverse desde una terminación relativamente contenida hasta un importe serio si faltan cerramientos, carpinterías, baños, cocina o legalización.

Lo esencial para estimar la terminación sin quedarte corto

  • Si solo hay cimentación y estructura, yo tomaría como referencia desde 550 €/m² para dejarla habitable.
  • Cuando la vivienda ya está cerrada y solo faltan interiores, el coste baja, pero sigue siendo alto si hay que hacer instalaciones completas.
  • Las partidas que más pesan suelen ser electricidad, fontanería, carpintería exterior, baños, cocina y revestimientos.
  • Reserva un 10% a 15% extra para imprevistos; si la obra lleva parada tiempo, ese margen debería crecer.
  • Antes de pagar, revisa estructura, proyecto, licencia, estado de las instalaciones y lo que realmente está ejecutado.

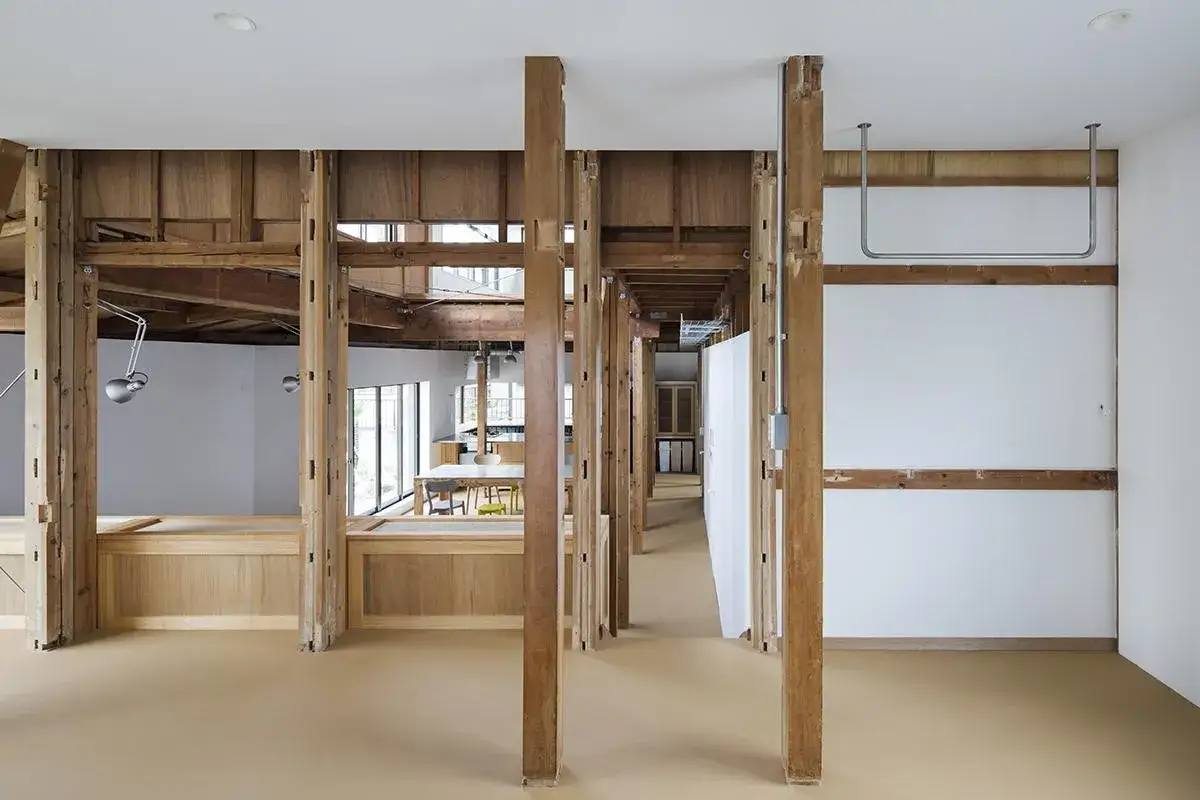

Interior de una casa con vigas de madera expuestas. Se ve una cocina al fondo. Preguntarse cuanto cuesta terminar una casa en obra es clave.

Qué significa terminar una casa a medio construir

La expresión “terminar la casa” se usa con demasiada ligereza. Yo la divido en tres niveles, porque no cuesta lo mismo cerrar una envolvente que dejar una vivienda lista para entrar a vivir. La diferencia está en lo que ya existe y, sobre todo, en lo que hay que rehacer.

  • Obra en bruto: suele haber cimentación y estructura, pero faltan cerramientos, instalaciones, particiones y acabados.
  • Obra cerrada: la casa ya tiene cubierta, fachadas y huecos protegidos, pero el interior sigue vacío o muy incompleto.
  • Vivienda casi terminada: ya hay instalaciones, tabiques, revestimientos y solo faltan remates, cocina, baños o ajustes finales.

En la práctica, el mayor error es pensar que “lo que queda” es poco. No lo es. Una casa puede verse avanzada y, sin embargo, seguir vacía de todo lo que de verdad la hace habitable: aislamiento, electricidad, fontanería, climatización, carpinterías y legalización. Cuando eso se entiende bien, el presupuesto empieza a tener sentido y deja de ser una apuesta. Con esa base, ya se puede hablar de cifras reales sin engañarse.

Cuánto puede costar según el punto de partida

Si yo tuviera que responder con una cifra útil, no daría una sola. Preferiría hablar de escenarios. Como referencia de mercado, Habitissimo sitúa el cierre de una vivienda que solo tiene cimentación y estructura desde unos 550 €/m², mientras que Idealista recuerda que una obra nueva completa en España se mueve bastante más arriba. Esa comparación ayuda a entender que terminar una obra parada no es una simple puesta a punto, pero tampoco equivale a empezar de cero.

Estado de la obra Qué suele faltar Coste orientativo por m² Ejemplo en 100 m²
Solo cimentación y estructura Cerramientos, cubierta, instalaciones, tabiquería, acabados y cocina/baños 550 - 900 € 55.000 - 90.000 €
Estructura y envolvente cerrada Instalaciones completas, distribución interior, revestimientos y equipamiento 450 - 750 € 45.000 - 75.000 €
Interior parcialmente iniciado Acabados, carpinterías, baños, cocina y remates 250 - 500 € 25.000 - 50.000 €
Solo remates ligeros Pintura, ajustes, limpieza final y legalización 80 - 200 € 8.000 - 20.000 €

Estos rangos son orientativos, no cerrados. Si hay humedades, fisuras, cambios de distribución o elementos que no se pueden aprovechar, el coste sube rápido. Y si la obra llevaba años parada, yo asumiría que casi siempre aparecerá algo que no estaba en el primer papel. El detalle de las partidas explica por qué dos casas del mismo tamaño pueden acabar con presupuestos muy distintos.

En qué se va el dinero cuando faltan instalaciones y acabados

La parte más cara no siempre es la visible. De hecho, muchas veces lo que más encarece terminar una vivienda es precisamente lo que luego no se ve: instalaciones, aislamiento, carpinterías y saneamientos. Un suelo bonito sirve de poco si la envolvente pierde energía o si la red de instalaciones está mal resuelta.

Partida Qué incluye Rango orientativo
Instalación eléctrica Cuadro, cableado, mecanismos y puntos de luz 2.500 - 5.000 € en una vivienda media
Fontanería y saneamiento Tuberías, desagües, conexiones y grifería básica 3.000 - 7.500 €
Climatización y agua caliente Aerotermia, splits, radiadores o sistema equivalente 4.000 - 12.000 €
Carpintería exterior Ventanas, persianas, sellados y aislamiento perimetral 4.500 - 12.000 €
Pavimentos y revestimientos Suelos, alicatados, yesos, pladur y pintura base 6.000 - 15.000 €
Cocina y baños Sanitarios, muebles, encimeras, mamparas y remates 10.000 - 25.000 €

Mi lectura profesional es simple: los acabados te permiten ver la casa, pero las instalaciones son las que la hacen funcionar. Por eso una vivienda pequeña, con dos baños y mucha carpintería exterior, puede salir proporcionalmente más cara que una de mayor superficie y distribución más simple. Y todavía falta una capa que muchos olvidan por completo: la administrativa y técnica.

Los gastos técnicos y municipales que no conviene dejar fuera

Cuando una obra está parada, el presupuesto no se agota en la construcción. Hay que comprobar si el proyecto sigue siendo válido, si hace falta una modificación, si la licencia está viva y si se requieren certificaciones nuevas. En obras antiguas o muy cambiadas, esta parte puede ser tan incómoda como cara.

Concepto Cuándo aparece Impacto orientativo
Actualización de proyecto Si cambias distribución, calidades o solución constructiva 2.500 - 8.000 €
Licencia, tasas e impuestos municipales Cuando retomas o reordenas la obra con nueva tramitación 1.000 - 6.000 €
Acometidas y altas definitivas Agua, electricidad, saneamiento o telecomunicaciones 1.000 - 4.000 €
Certificados y trabajos previos Final de obra, residuos, seguridad, topografía o ajustes técnicos 800 - 3.000 €
Bolsa de imprevistos Siempre que retomas una obra sin historial perfecto 10% - 15% del coste pendiente

Yo no cerraría una cifra sin esa capa adicional. A veces parece que el dinero está en “terminar la obra” y luego descubres que la parte documental, la revisión técnica y las conexiones definitivas te obligan a subir varios miles de euros más. Si sumas bien esos bloques, ya puedes pasar al siguiente paso: calcular un presupuesto con margen realista, no con optimismo.

Cómo calcular un presupuesto fiable antes de retomar la obra

Para mí, el método más sensato no empieza por el precio final, sino por medir lo que realmente hay. Después ya se multiplican partidas, se corrigen huecos y se añade el margen de seguridad. Cuando alguien me pide una cifra rápida, le propongo este orden:

  1. Hacer una visita técnica y un inventario de lo ejecutado.
  2. Separar lo que se puede aprovechar de lo que habrá que demoler o rehacer.
  3. Presupuestar por capítulos, no con una cifra global improvisada.
  4. Comparar al menos tres ofertas con las mismas mediciones y calidades.
  5. Verificar qué incluye cada presupuesto: residuos, transporte, medios auxiliares, remates y limpieza.
  6. Sumar un 10% o 15% de contingencia si la obra lleva parada tiempo o hay dudas técnicas.

Un ejemplo rápido: una vivienda de 120 m² con estructura y cubierta ya ejecutadas puede necesitar unos 650 €/m² para quedar terminada, es decir, unos 78.000 € de obra pendiente. Si añades 5.000 € de ajustes técnicos y un 10% de imprevistos, te acercas a 91.300 €. Esa es la diferencia entre una cifra “bonita” y una cifra utilizable de verdad. Con ese enfoque, la compra o la reanudación de la obra deja de ser una intuición y se convierte en una decisión medible.

Lo que yo revisaría antes de dar por buena una obra parada

Antes de firmar la compra o reanudar los trabajos, yo miraría cinco cosas sin negociar: estructura, humedad, estado de la cubierta, documentación y compatibilidad urbanística. Si una de esas piezas falla, el ahorro aparente se evapora con rapidez.

  • Grietas activas o deformaciones: si la estructura se mueve, el resto del presupuesto cambia por completo.
  • Humedades y filtraciones: suelen arrastrar acabados, aislamientos y carpinterías.
  • Proyecto desactualizado: cuando lo construido no coincide con lo proyectado, toca adaptar.
  • Instalaciones mal resueltas: rehacer electricidad o fontanería cuesta más que hacerlas bien desde el principio.
  • Licencia y trámites pendientes: una casa no está terminada solo porque visualmente lo parezca.

Si tuviera que dejar una regla práctica, sería esta: no compres ni reanudes una obra parada sin una visita técnica y un presupuesto por capítulos. Cuando la estructura está bien y el proyecto encaja, terminar puede ser una buena operación; cuando hay dudas de fondo, la supuesta oportunidad se convierte en una suma de sobrecostes. En una obra a medio hacer, la claridad vale más que cualquier precio llamativo.

Preguntas frecuentes

La referencia del artículo parte de 550 €/m² para una vivienda con solo cimentación y estructura. En una casa de 100 m² eso supone entre 55.000 y 90.000 €, según lo que falte por hacer. En ese escenario suelen quedar pendientes cerramientos, cubierta, instalaciones, tabiques, acabados y, a menudo, cocina y baños.

La obra en bruto suele tener cimentación y estructura, pero aún faltan cerramientos, instalaciones, particiones y acabados. La obra cerrada ya tiene cubierta, fachadas y huecos protegidos, pero el interior sigue incompleto. Una vivienda casi terminada ya cuenta con instalaciones, tabiques y revestimientos, y solo quedan remates, cocina, baños o ajustes finales.

Las que más pesan son las instalaciones y los elementos que luego no se ven: electricidad, fontanería, climatización, carpintería exterior, pavimentos, revestimientos, cocina y baños. El artículo sitúa la electricidad en 2.500 a 5.000 €, la fontanería en 3.000 a 7.500 €, la climatización en 4.000 a 12.000 € y la carpintería exterior en 4.500 a 12.000 €.

Hay que revisar si el proyecto sigue siendo válido, si hace falta una actualización y si la licencia está vigente. El artículo calcula entre 2.500 y 8.000 € para actualizar el proyecto, entre 1.000 y 6.000 € para licencias, tasas e impuestos, entre 1.000 y 4.000 € para acometidas y altas definitivas, y entre 800 y 3.000 € para certificados y trabajos previos. Además, conviene reservar un 10% a 15% para imprevistos.
