La aplicación de lean construction en una obra no consiste en correr más, sino en quitar fricción: esperas, retrabajos, improvisación y decisiones que llegan tarde. Cuando se hace bien, la planificación deja de ser un documento bonito y pasa a ser una herramienta para coordinar equipos, materiales y compromisos reales. En las siguientes secciones explico qué cambia de verdad, qué prácticas funcionan y cómo llevarlo a una obra en España sin perderse en teoría.
La clave está en reducir fricción, no en exprimir más a la obra
- La metodología busca entregar más valor al cliente con menos desperdicio, menos espera y menos retrabajo.
- El desperdicio en obra no es solo escombro: también son movimientos inútiles, inventario mal gestionado y talento desaprovechado.
- Las herramientas más útiles suelen ser el sistema de planificación colaborativa, la planificación pull, las 5S y la gestión visual.
- Funciona mejor cuando promotor, dirección facultativa, contratista y subcontratas comparten información y decisiones desde el principio.
- BIM ayuda, pero no sustituye la disciplina operativa ni la coordinación diaria.
- El mayor riesgo no es técnico, sino cultural: aplicar el método como un tablero más, sin cambiar la forma de decidir.
Qué aporta lean construction en una obra real
Si yo tuviera que resumirlo en una frase, diría que esta forma de trabajar ordena la producción para que la obra avance con menos ruido. Eso importa porque en construcción casi todo se encarece cuando algo se repite dos veces: una por ejecución y otra por corrección. En una promoción nueva, en una rehabilitación o en un proyecto de interiorismo, el impacto se nota enseguida en el plazo, en los costes indirectos y en la calidad final.
La parte más útil del enfoque es que obliga a mirar el sistema completo. No basta con preguntarse si un oficio trabaja rápido; también hay que ver si el material llega cuando toca, si la zona está realmente lista, si el plano está cerrado y si la secuencia evita cruces innecesarios. Cuando eso falla, la obra parece ocupada, pero en realidad está acumulando pérdidas.
| Desperdicio | Cómo aparece en obra | Qué provoca |
|---|---|---|
| Esperas | Cuadrillas paradas por falta de plano, acceso o material | Plazos más largos y más costes indirectos |
| Transporte innecesario | Materiales que se mueven varias veces dentro de la obra | Más tiempo perdido y más riesgo de daño |
| Inventario excesivo | Acopios grandes sin secuencia clara | Ocupa espacio y oculta errores de planificación |
| Movimientos innecesarios | Buscar herramientas, documentación o equipos constantemente | Menor productividad diaria |
| Defectos y retrabajo | Demoliciones, correcciones o remates mal ejecutados | Duplicación de mano de obra y material |
| Sobreproducción | Ejecutar partidas antes de que el frente esté listo | Bloqueos, acumulación y desorden |
| Sobreprocesamiento | Revisiones duplicadas o tareas que no aportan valor | Más coste sin mejora real |
| Talento infrautilizado | No escuchar a encargados, jefes de equipo o subcontratas | Se pierde conocimiento práctico |
En la práctica, estas pérdidas casi nunca aparecen solas: una mala decisión de diseño termina en una espera de suministro, esa espera genera acopios desordenados y el desorden acaba en movimientos y defectos. Por eso merece la pena pensar en flujo, no solo en tareas sueltas. Con ese mapa de pérdidas en mente, la siguiente pregunta lógica es qué principios ordenan realmente el trabajo.
Los principios que sostienen el enfoque
Yo no empezaría por las herramientas, sino por la lógica que las hace funcionar. Si la empresa sigue premiando la improvisación, ningún tablero arregla nada. En cambio, cuando los equipos entienden qué es valor, cómo fluye el trabajo y quién debe comprometerse con qué, la obra cambia de ritmo.
- Valor definido por el cliente. No se trata solo de entregar metros cuadrados, sino de entregar calidad, plazo fiable y menos sorpresas.
- Flujo estable. El objetivo es que las tareas avancen con menos interrupciones, menos saltos y menos cambios de dirección.
- Trabajo tirado por la demanda. Se planifica para que cada actividad arranque cuando el frente está realmente preparado, no cuando “hay hueco”.
- Compromisos fiables. La planificación vale poco si las personas que ejecutan el trabajo no participan en ella y no pueden cumplirla.
- Mejora continua. Cada semana deja datos y aprendizaje; si no se revisa lo que ha fallado, el mismo problema vuelve disfrazado de otra cosa.
Hay un matiz importante: el método no exige eliminar todos los colchones, porque en obra siempre hay variabilidad. Lo que sí exige es que los colchones estén pensados, no escondidos. Un acopio estratégico para una partida crítica puede tener sentido; un exceso de material “por si acaso” suele acabar en espacio ocupado, roturas o pérdidas. Cuando esos principios bajan al tajo, se convierten en rutinas concretas, y ahí es donde entran las herramientas.

Las herramientas que convierten el método en rutina

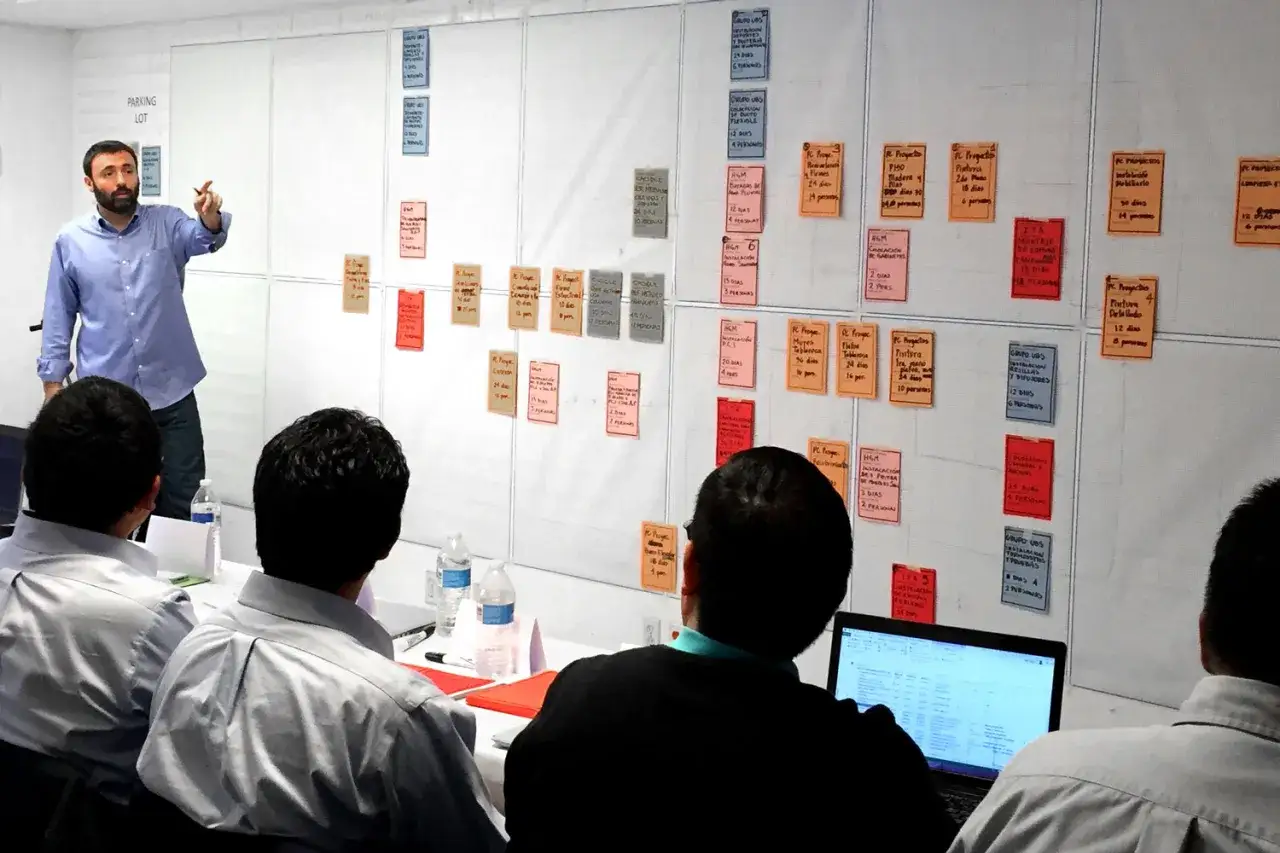

Sistema Last Planner y planificación pull
Esta es, para mí, la pieza más reconocible. El sistema organiza la obra en varios niveles de planificación: un plan más general, una revisión de restricciones y un plan semanal de compromisos. La idea no es adivinar el futuro, sino llegar a la semana con menos obstáculos abiertos y con decisiones tomadas por quienes realmente ejecutan. Esa lógica reduce la distancia entre el papel y la realidad.
La planificación pull invierte el enfoque clásico: en vez de empujar tareas sin mirar si el frente está listo, se diseña la secuencia desde la entrega final hacia atrás. Así se detecta antes dónde falta una aprobación, un replanteo, una pieza especial o una coordinación con otra contrata. Cuando funciona, el equipo deja de “apagar fuegos” y empieza a producir con más previsibilidad.
5S y gestión visual
Las 5S parecen simples, y precisamente por eso suelen estar infravaloradas. Clasificar, ordenar, limpiar, estandarizar y disciplinar no es decoración: es una forma de quitar tiempo muerto en la obra. Si cada herramienta tiene sitio, cada plano tiene versión vigente y cada acopio responde a una secuencia, desaparecen muchas pequeñas pérdidas que, sumadas, pesan bastante.

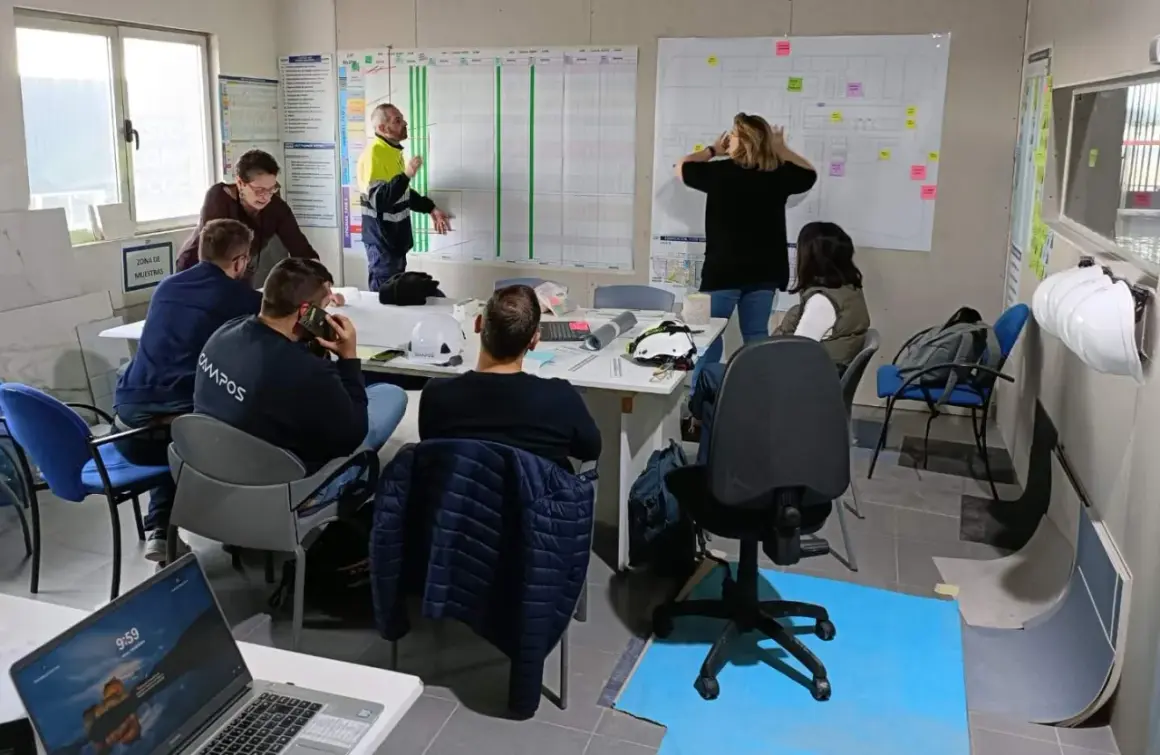

La gestión visual cumple la misma función. Un panel bien hecho, con restricciones, responsables y fecha de cierre, vale más que veinte mensajes dispersos por chat. En obra, la visibilidad evita malentendidos y obliga a conversar sobre hechos, no sobre intuiciones.
BIM como apoyo operativo
BIM encaja muy bien con este enfoque porque ayuda a detectar interferencias antes de ejecutar, a cuantificar mejor y a coordinar disciplinas con menos incertidumbre. Pero no conviene venderlo como solución mágica. Si el modelo está bien hecho pero la obra sigue sin cerrar compromisos, seguirá habiendo retrasos; solo serán más visibles. Yo lo veo como un acelerador de decisiones, no como sustituto de la disciplina de producción.
Cuando la tecnología, la coordinación y la secuencia trabajan en la misma dirección, la obra gana en fiabilidad. Con esa base ya se puede pensar en implantar el método paso a paso sin desordenar la operativa.
Cómo implantarlo paso a paso sin desordenar la obra
La mejor forma de empezar no es cambiar toda la empresa de golpe. Yo empezaría por una obra piloto, de complejidad media y con suficiente repetición como para medir resultados. Si eliges un proyecto extremo desde el primer día, será difícil distinguir entre fallos del método y dificultades propias de la obra.
- Medir la situación de partida. Conviene registrar retrasos, retrabajos, esperas, incidencias de suministro y causas de incumplimiento.
- Mapear el flujo real. No basta con el cronograma contractual; hay que ver cómo pasan de verdad los planos, las compras, los permisos y los tajos.
- Definir una reunión semanal de compromisos. Deben participar jefes de obra, encargados y subcontratas clave, no solo perfiles de oficina.
- Crear un registro de restricciones. Cada bloqueo debe tener responsable, fecha límite y estado de cierre.
- Elegir tres indicadores visibles. Yo priorizaría cumplimiento del plan, causas de no cumplimiento y tiempo perdido por espera.
- Estandarizar lo que funciona. Si una secuencia, un formato de reunión o un tablero ayudan, hay que fijarlos y repetirlos.
El error más común es empezar por la herramienta y no por la disciplina. Otro error es llenar la obra de reuniones sin responsables claros; eso no mejora nada. Si no hay una persona encargada de cerrar cada restricción, la reunión semanal se convierte en teatro. Y si no se mira el dato con honestidad, el cambio se diluye muy rápido. Con el método ya aterrizado, queda la parte menos vistosa pero más decisiva: saber en qué obras encaja mejor y dónde tropieza.
Dónde encaja mejor y dónde exige más disciplina
Este enfoque no es exclusivo de grandes constructoras ni de proyectos industriales. Encaja muy bien cuando hay repetición de tareas, muchas interdependencias o poco espacio para improvisar. Por eso suele dar resultados claros en vivienda en serie, rehabilitación energética, fit-out comercial y obra industrial. En esos contextos, una mejora pequeña en coordinación elimina muchos minutos perdidos cada día.
| Tipo de obra | Encaje | Qué vigilar |
|---|---|---|
| Vivienda repetitiva | Alto | Secuencias repetidas, compras estandarizadas y control de acabados |
| Rehabilitación energética | Alto | Espacio limitado, coordinación entre oficios y logística de materiales |
| Industrial y terciario | Alto | Interferencias entre instalaciones, plazos cerrados y cambios de alcance |
| Obra pública compleja | Medio-alto | Gestión contractual, variaciones de proyecto y múltiples interlocutores |
| Reforma pequeña y urgente | Medio | El margen de mejora existe, pero el coste de formalizar todo puede ser alto |
Lee también: Tipos de tejados para casas - cómo elegir la cubierta ideal
Los fallos más habituales
- Usarlo como un tablero decorativo. Si no cambia la toma de decisiones, no mejora la producción.
- Confundirlo con recorte de recursos. Trabajar “más ajustado” sin estabilizar el flujo solo traslada el problema.
- Dejar fuera a las subcontratas. Si no participan, la planificación no refleja la realidad.
- Permitir cambios tardíos de diseño. Cuanto más tarde llega el cambio, más retrabajo genera.
- Separar compras y obra. Si aprovisionamiento y ejecución no hablan, aparecen esperas evitables.
En términos prácticos, el método exige más disciplina justo donde la obra es más variable. Y ahí es donde merece la pena ser honesto: no todo proyecto se beneficia igual, pero casi todos mejoran si se reducen cambios tardíos, se coordinan mejor los oficios y se hace visible el trabajo que falta. Si se quiere escalar de verdad, conviene preparar algunas condiciones de fondo antes de ampliar el modelo.
Lo que conviene dejar listo antes de escalarlo
Antes de intentar llevar este enfoque a toda la empresa, yo dejaría cerradas tres cosas: liderazgo operativo, datos fiables y relación estable con la cadena de suministro. Sin esas tres patas, el cambio depende demasiado de unas pocas personas y se rompe en cuanto cambia el jefe de obra o entra una contrata nueva. En una empresa mediana, ese es el punto donde se gana o se pierde la implantación.
- Un referente claro de producción. Alguien con autoridad real para ordenar prioridades y resolver bloqueos.
- Un cuadro de mando simple. Pocas métricas, pero entendibles por todos y revisadas cada semana.
- Acuerdos de trabajo con subcontratas y proveedores. La secuencia de obra debe reflejarse también en compras, acopios y entregas.
En arquitectura y construcción sostenible, este enfoque encaja especialmente bien con la industrialización, la prefabricación y la rehabilitación bien planificada, porque reduce residuos, transportes internos y correcciones innecesarias. Si la obra deja de premiar la improvisación y empieza a premiar el cumplimiento fiable, la mejora en plazo, calidad y residuos deja de ser una promesa y pasa a ser un resultado. Ahí es donde la construcción sin pérdidas deja de sonar a moda y empieza a funcionar como sistema.
