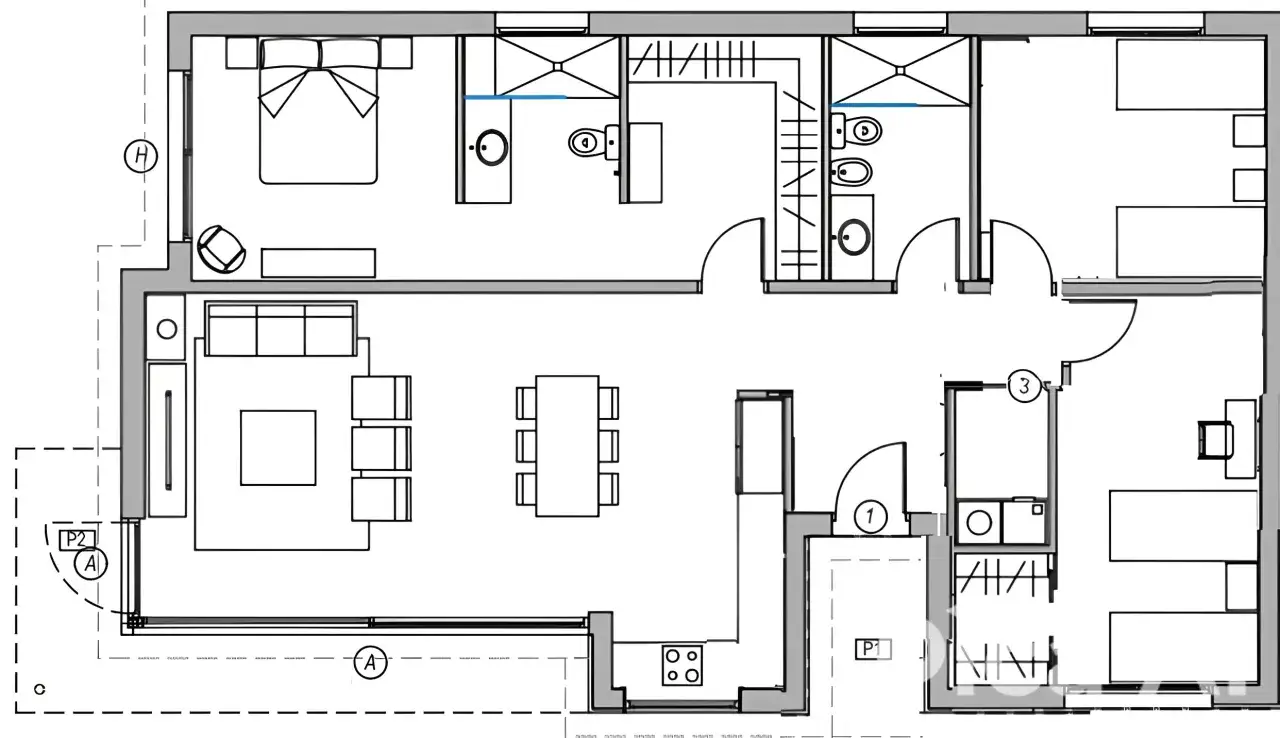

Construir una vivienda empieza mucho antes de mover tierra: empieza por traducir una idea en un proyecto viable, legal y bien medido. Ahí se concentra una parte del presupuesto que muchos propietarios subestiman, porque no pagan solo planos: pagan criterio técnico, coordinación, cumplimiento normativo y margen para que la obra no se desboque después. En este artículo aclaro cuánto suele costar ese trabajo en España, qué incluye, qué lo encarece y qué gastos extra conviene reservar desde el principio.
Lo que de verdad cambia el presupuesto
- En una vivienda unifamiliar en España, la redacción del proyecto suele moverse, de forma orientativa, entre 6.000 y 15.000 € si hablamos solo del trabajo de arquitectura.
- Si sumas dirección de obra, coordinación técnica y seguimiento, el rango habitual sube con facilidad a 12.000-25.000 € o más.
- El precio depende más de la complejidad, la parcela y el nivel de definición que del número de metros por sí solo.
- El proyecto básico sirve para tramitar licencia; el proyecto de ejecución baja al detalle constructivo y cambia mucho el alcance real del encargo.
- Aparte del proyecto, reserva dinero para geotécnico, topográfico, licencias, ICIO e IVA.
La respuesta corta depende de lo que llames proyecto
Si hablamos solo de redactar el proyecto de una vivienda unifamiliar en España, yo trabajaría con una horquilla orientativa de 6.000 a 15.000 euros para casas sencillas o medias. Si además incluyes dirección de obra, coordinación técnica y seguimiento, el conjunto puede situarse con facilidad entre 12.000 y 25.000 euros o más en viviendas grandes, complejas o de alta gama.
La razón es simple: el BOE dejó los honorarios profesionales sin una tarifa obligatoria hace años, así que hoy el precio real se fija por alcance, responsabilidad, superficie, complejidad y mercado. Por eso la pregunta importante no es solo cuánto cuesta, sino qué parte del trabajo estás comprando exactamente.
Y aquí está la clave práctica: no vale lo mismo un documento pensado para obtener licencia que un proyecto capaz de resolver estructura, instalaciones, detalles constructivos y compatibilidad normativa con un margen de seguridad razonable. Esa diferencia explica por qué dos presupuestos aparentemente parecidos pueden no incluir lo mismo.
Con esa base ya se entiende por qué dos casas del mismo tamaño pueden salir muy distintas; el siguiente paso es ver qué contiene realmente el encargo.

Qué incluye de verdad el proyecto de una casa
El proyecto no es un solo archivo ni una carpeta de planos. Es un proceso técnico que convierte una idea en una obra construible, legal y medible. El COAM recuerda que el proyecto de ejecución desarrolla el básico hasta definir la obra en su totalidad; en la práctica, eso significa que ya no hablamos solo de distribución y estética, sino de materiales, encuentros, espesores, estructura, instalaciones y detalles que eviten improvisaciones en obra.
| Fase | Qué resuelve | Por qué importa |
|---|---|---|
| Anteproyecto | Idea general, distribución, volumen y primera estimación económica | Sirve para decidir si el planteamiento encaja antes de invertir más tiempo |
| Proyecto básico | Solución arquitectónica y justificación urbanística general | Es el documento que normalmente se usa para pedir licencia |
| Proyecto de ejecución | Definición técnica completa de la obra | Permite construir sin dejar demasiadas decisiones abiertas en la obra |
| Dirección de obra | Control técnico durante la ejecución | Reduce errores, cambios innecesarios y decisiones mal coordinadas |
En un encargo real, el precio cambia mucho según lo que quede dentro o fuera de ese paquete. Yo siempre recomiendo pedir por escrito si el presupuesto incluye revisiones, visitas a obra, coordinación con el arquitecto técnico, adaptación a cambios de licencia y documentación final. Ese desglose evita confusiones y suele ser más útil que una cifra redonda sin contexto.
Cuando entiendes el alcance, el siguiente paso lógico es revisar qué factores empujan el coste hacia arriba o hacia abajo.
Los factores que más mueven el precio
En arquitectura residencial, el coste del proyecto no depende solo de los metros cuadrados. Hay viviendas pequeñas que resultan complejas y viviendas grandes que, por forma y programa, son bastante más sencillas de resolver. Yo suelo fijarme en cinco variables antes de dar una orientación seria.
| Factor | Qué cambia | Efecto habitual en el precio |
|---|---|---|
| Superficie | Aumenta el volumen de trabajo y de coordinación | Sube el importe total, aunque el precio por m² puede bajar algo en proyectos grandes |
| Complejidad de la parcela | Pendientes, retranqueos, servidumbres, orientación o accesos difíciles | Obliga a más estudios, más soluciones y más tiempo de diseño |
| Programa de la vivienda | Sótano, garaje, dobles alturas, grandes luces o espacios singulares | Incrementa la coordinación técnica y los detalles constructivos |
| Nivel de personalización | Diseño a medida frente a solución más estándar | Más iteraciones, más planos y más decisiones de detalle |
| Exigencia energética y sostenible | Envolvente, ventilación, control solar y sistemas eficientes | Eleva el trabajo de proyecto, pero suele mejorar confort y consumo |
La sostenibilidad también pesa. Una casa pensada con buena orientación, envolvente cuidada y sistemas eficientes suele exigir más precisión en el proyecto, sobre todo si se busca un estándar alto de consumo o un comportamiento térmico muy afinado. Eso encarece la fase de diseño, sí, pero a cambio evita muchos parches posteriores y mejora la calidad del uso diario.
Con esos factores en la cabeza, ya podemos bajar a cifras más concretas y, sobre todo, más útiles para decidir.
Ejemplos orientativos para hacerse una idea realista
La forma más honesta de aterrizar el precio es pensar en escenarios, no en números sueltos. A continuación tomo rangos orientativos para viviendas unifamiliares en España, antes de IVA, sabiendo que cada parcela y cada ayuntamiento pueden mover bastante el resultado final.
| Tipo de vivienda | Supuesto habitual | Proyecto de arquitectura | Equipo técnico completo |
|---|---|---|---|
| Casa compacta | 90-110 m², parcela regular, programa sencillo | 6.000-9.000 € | 10.000-16.000 € |
| Vivienda media | 120-150 m², calidades medias, alguna decisión a medida | 8.000-14.000 € | 14.000-24.000 € |
| Casa grande o compleja | 180-220 m², sótano, desnivel, altas exigencias o diseño singular | 12.000-20.000 € | 20.000-35.000 € |
Estas cifras sirven para no ir a ciegas, pero yo las leería con una condición: si el presupuesto parece demasiado bajo, casi siempre falta algo. A veces falta la dirección de obra, otras veces no incluye visitas, modificaciones o coordinación con el técnico que ejecuta la obra. Un precio bajo solo es bueno cuando el alcance está perfectamente cerrado.
Si el proyecto ya te encaja en la cabeza, la siguiente pregunta lógica es qué gastos se quedan fuera de ese número.
Los gastos que suelen quedar fuera del precio del proyecto
Esta es la parte que más sorpresas provoca. El proyecto técnico no es el coste total de arrancar una vivienda, ni mucho menos. A su alrededor aparecen estudios previos, tasas y tributos que conviene reservar desde el primer momento para no tensionar la tesorería de la obra.
- Estudio topográfico: suele moverse, en una parcela residencial normal, entre 500 y 1.400 € según tamaño y complejidad.
- Estudio geotécnico: suele situarse aproximadamente entre 600 y 1.500 €, aunque puede subir si el terreno complica la cimentación.
- Tasa de licencia de obras: en muchos municipios ronda entre el 1% y el 3% del PEM, aunque depende de la ordenanza local.
- ICIO: el impuesto municipal sobre construcciones puede llegar hasta el 4% del coste de ejecución material, según el ayuntamiento.
- IVA sobre honorarios técnicos: en España, normalmente es del 21%.
En una casa estándar, yo reservaría aparte una bolsa para trámites y estudios previos, porque no son accesorios menores. Un topográfico bien hecho y un geotécnico serio ahorran problemas de cimentación, de implantación y de movimientos de tierra; salir barato ahí suele salir caro después. Y cuando el terreno es complicado, ese dinero se convierte en una inversión muy rentable.
Si el presupuesto empieza a crecer más de lo previsto, casi siempre hay margen para ajustarlo sin recortar calidad real; la clave es saber dónde tocar.
Cómo ajustar el presupuesto sin empobrecer el proyecto
Si yo tuviera que recortar costes sin perder calidad, no empezaría por apretar al arquitecto sin más. Empezaría por ordenar mejor las decisiones. El error más caro suele ser cambiar demasiado tarde cosas que ya estaban medio cerradas.
- Cierra el programa de la casa antes de entrar a fondo en planos. Si todavía dudas sobre número de dormitorios, sótano o garaje, el proyecto se alarga y encarece.
- Evita rediseñar después del proyecto básico. Cada cambio importante dispara horas de trabajo y puede obligar a rehacer documentación.
- Elige cuanto antes el sistema constructivo y el nivel de calidades. La estructura y la envolvente condicionan mucho el detalle técnico.
- Pide presupuestos comparables, con el mismo alcance y las mismas entregas. Una cifra más baja sin detalle suele ocultar exclusiones.
- Reserva una partida para estudios previos. Un terreno bien leído al principio evita sobrecostes mucho mayores en obra.
- Si buscas eficiencia energética alta, incorpórala desde el arranque. Integrarla tarde suele ser más caro y menos elegante técnicamente.
En la práctica, la diferencia entre un proyecto bien resuelto y uno “barato” muchas veces no está en el diseño visible, sino en cuántas decisiones deja cerradas antes de que llegue la obra. Esa es la frontera entre ahorro inteligente y ahorro aparente.
Lo que yo pediría por escrito antes de firmar
Antes de encargar un proyecto, yo no me quedaría con una cifra global. Pediría un alcance escrito, claro y bastante aburrido, porque justamente eso es lo que evita malentendidos. Lo que parece detalle administrativo luego ahorra discusiones, sobrecostes y tiempos muertos.
- Qué incluye exactamente el precio: anteproyecto, básico, ejecución, dirección de obra y visitas.
- Cuántas rondas de cambios entran sin coste adicional.
- Si el presupuesto incluye coordinación con otros técnicos o la asume otro profesional.
- Qué documentación se entrega para licencia y qué queda para la fase de obra.
- Si los estudios topográficos, geotécnicos y tasas municipales están dentro o fuera.
- Cómo se reparte el pago por hitos y qué ocurre si el proyecto se modifica a mitad de camino.
Con eso claro, la pregunta deja de ser una adivinanza. En una vivienda unifamiliar en España, el proyecto no tiene una tarifa única, pero sí tiene una lógica bastante estable: cuanto más definida, compleja y exigente es la casa, más vale el trabajo técnico que la hace posible. Si quieres una cifra de referencia rápida, piensa en varios miles de euros para un encargo sencillo y en dos cifras de miles cuando el proyecto ya incluye de verdad todo lo necesario para construir con seguridad y criterio.
